福清6号机组“加冠礼”准备ING

2018-03-02 15:19:05来源:中国核电工程有限公司

“华龙一号”福清6号机组即将完成“加冠礼”,预计于三月下旬完成穹顶吊装。福清6号机组穹顶吊装的准备工作正在有条不紊地进行中。


福清6号机组设备闸门封头引入完成

2018年02月11日,福清6号机组设备闸门封头引入完成,这标志着6号机组环吊安装及穹顶吊装的目标节点又向前迈出了坚实的一步。

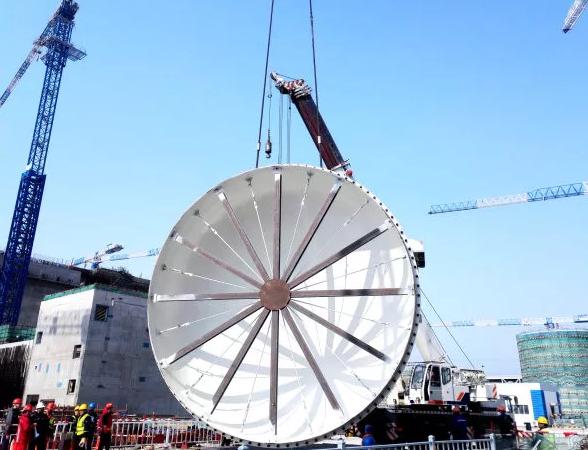

上午10时14分,“华龙一号”福清6号机组设备闸门封头,在1000t起重机和70t汽车吊配合下开始起吊,首先进行翻转、竖立工作,随后1000t起重机进行起钩、回转、变幅、落钩等一系列动作。

10时55分,设备闸门内封头平稳就位于临时存储装置中,整个吊装工作过程较5号机组缩短一个多小时。

6号机组穹顶吊装前,36吨重的设备闸门封头需提前引入核岛内,首先安装到临时存放装置上,待后期具备安装条件后安装到设备闸门处。

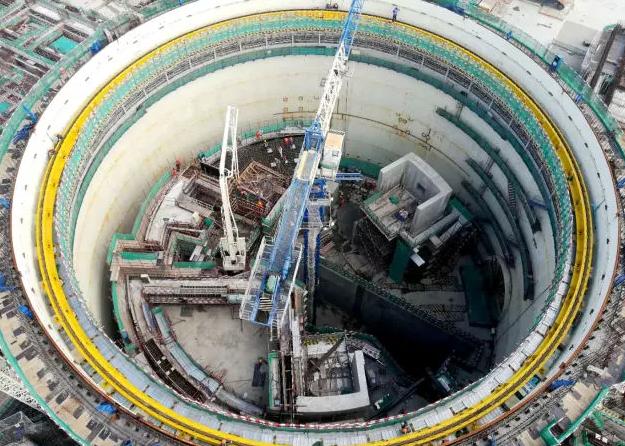

福清6号机组反应堆厂房内部结构主体施工完成

2018年2月11日15点58分,经过约10小时的连续浇筑,“华龙一号”福清6号机组反应堆厂房内部结构16.5m以上墙体浇筑完成,标志着6号机组反应堆厂房内部结构主体施工圆满完成,为后续6号机组环吊梁及穹顶吊装奠定了基础。

反应堆厂房内部结构16.5m以上墙体高约13.93m,分三个环路布置,根据其结构特点并考虑浇筑质量等因素,大部分墙体分三次浇筑,局部CIS水箱区域墙/板分五次浇筑,共计19段。

中国核电工程有限公司福清项目部联合各参建单位通力合作,在充分吸收5号机组施工经验的基础上,通过逻辑工序优化,从施工资源投入、现场资源协调等方面入手,重点控制现场各项优化措施的落实和反馈,最终完成6号机组反应堆厂房内部结构主体施工工作,绝对工期对比5号机组缩短了13天。
